Об этом более 10 лет мечтали педагоги, ученики, их родители. Да и все жители хутора Паршикова. Ведь почти за 55 лет существования школы в ней не было ни одного капитального ремонта. Эта проблема долго не решалась по самым разным причинам. Хотя в одно время даже был готов проект на ремонт, были выделены деньги. И важную роль тогда сыграла в решении этих вопросов тогдашний директор Любовь Станиславовна Чернышук.
Но тогда кое-кто посчитал, что учебное заведение еще может простоять и без ремонта. И вот наконец-то Губернатор области прореагировал на тревожное письмо паршиковцев. Василий Юрьевич взял этот вопрос под личный контроль и дело сдвинулось с мертвой точки. Был сделан проект, выделены деньги, проведен аукцион. Победителем стало ООО «ПРОЕКТ-ФЕНИКС», которое выполнит все эти работы к 25 мая 2025 года почти за 300 миллионов рублей. Кстати, эта фирма, правда она недавно поменяла свое название, сделала капитальный ремонт в школе поселка Дубравного. И выполнила работу довольно качественно. Поэтому паршиковцы надеются, что строители не посрамят своей чести и на этот раз.
Но доверяя, все-таки проверяй. Тем более, что в нашем районе уже есть горький опыт по Приморскому парку. Так что зорко собираются следить за качеством и сроками ремонта как заказчики, в том числе и в лице директора школы, так и общественности. А эту функцию решил взять на себя и редактор портала «ЦИМЛА-news», помощник депутата Законодательного собрания области Максима Валерьевича Геласа – Александр Дмитриевич Гуляев.

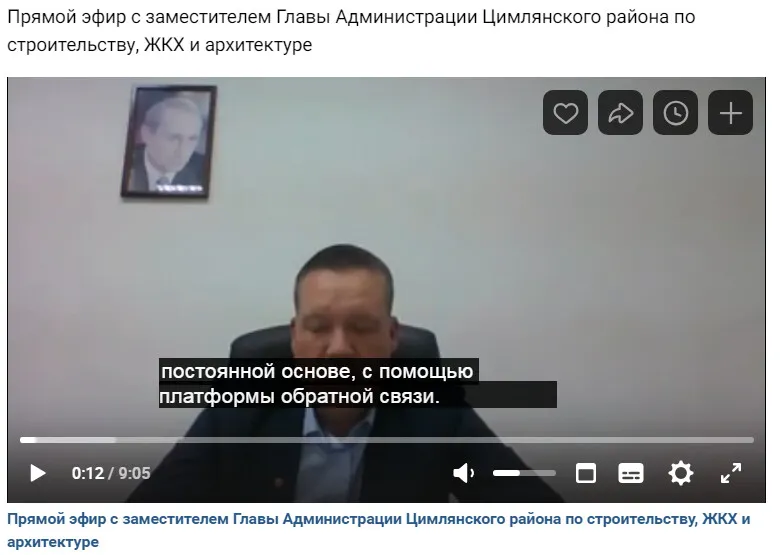

25 ОКТЯБРЯ СОСТОЯЛСЯ ПРЯМОЙ ЭФИР
Я задавал вопрос по кап. ремонту Паршиковской школы. Не услышал ответ
Администрация Цимлянского района·Автор
Александр Здравствуйте. По состоянию на 28.10.2024 в Паршиковской школе выполнены следующие работы: демонтажные работы, закрепление грунтов основания здания и котельной. На кровле установлены парапеты, залиты монолитные участки, заменены плиты перекрытия. На стадионе выполнены работы по устройству песчаного основания, засыпан щебень крупной фракции. Также частично выполнены: устройство пожарного резервуара, площадки и тротуары, внутриплощадочные сети водоснабжения и водоотведения, наружное освещение, электроснабжение. Завезены емкости для септика и пожарного водоема. Готовность объекта составляет 30%. Работы будут завершены в мае 2025г.
Александр Гуляев ответил Спасибо! Отвечайте своевременно
Источник:https://vk.com/cimlyanckiyraion
ЗАПОМНИМ ЭТИ СЛОВА АДМИНИСТРАЦИИ; «Работы будут завершены в мае 2025г.«
А что опять Кулагина вернули?????!
